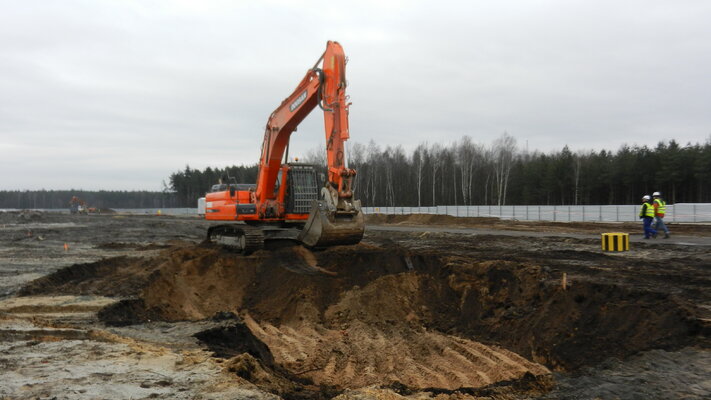

Na terenie budowy bloku 910 MW w Elektrowni Jaworzno III rozpoczęły się prace ziemne związane z wykopami pod fundamenty budynku głównego kotłowni i maszynowni oraz pod fundamenty chłodni kominowej.
Wysokość chłodni kominowej jaworznickiego bloku sięgnie aż 180 metrów, dlatego średnica wykopu pod jej fundamenty to ponad 150 m. W najgłębszym miejscu, gdzie zlokalizowany będzie kanał wody ciepłej, wykop osiągnie głębokość 9 metrów. Pierwszy etap prac przy fundamentach obydwu budowli potrwa przez miesiąc. Z wykopów wywiezionych zostanie około 76 tys. m3 ziemi.
Inwestycja obejmuje budowę bloku energetycznego w oparciu o kocioł pyłowy, opalany węglem kamiennym z niskoemisyjną komorą spalania, przepływowy, na nadkrytyczne parametry pary oraz kondensacyjną turbinę parową sprzęgniętą z generatorem wytwarzającym energię elektryczną. Blok będzie podłączony do nowej rozdzielni 400 kV wyprowadzającej energię elektryczną do Krajowego Systemu Elektroenergetycznego. Umowa z Polskimi Sieciami Elektroenergetycznymi na wyprowadzenie mocy i przyłączenie bloku do rozdzielni 400 kV stacji Byczyna została już zawarta. 17 kwietnia 2014 r. podpisany został kontrakt z głównym wykonawcą bloku konsorcjum Rafako – Mostostal. 14 listopada plac budowy został przekazany głównemu wykonawcy.
Podstawowe parametry bloku:
paliwo podstawowe: węgiel kamienny
moc bloku brutto: 910 MWe
Sprawność bloku netto: 45,9 %
temperatura pary świeżej: 600 °C
temperatura pary wtórnej: 610 °C
ciśnienie pary świeżej: 27,5 MPa
wyprowadzenie mocy na napięcie: 400 kV
Efekt ekologiczny:
(porównanie emisji na MWh starych bloków 120MW i bloku 910MW):
Stare 120MW nowy blok 910 MW redukcja na MWh
Pył 0,22 kg 0,02 kg - 91%
SO2 6,40 kg 0,4 kg - 95%
NOx 2,23 kg 0,4 kg - 82%
CO2 950 kg 692 kg - 28%
Kalendarium:
2011 r. – uzyskanie decyzji o pozwoleniu na budowę
2012 r. – podpisanie umowy przyłączeniowej z PSE
2013 r. – wybór Generalnego Wykonawcy
2014 r.– podpisanie umowy z Głównym Wykonawcą
Kamienie milowe projektu:
IV kwartał 2014 r. - przekazanie terenu budowy Wykonawcy
III kwartał 2018 r. – pierwsze rozpalenie kotła
IV kwartał 2018 r. – synchronizacja bloku z krajową siecią elektroenergetyczną
I kwartał 2019 r. – rozpoczęcie ruchu próbnego
I kwartał 2019 r. – przekazanie bloku do eksploatacji
II kwartał 2019 r. – rozpoczęcie eksploatacji komercyjnej
