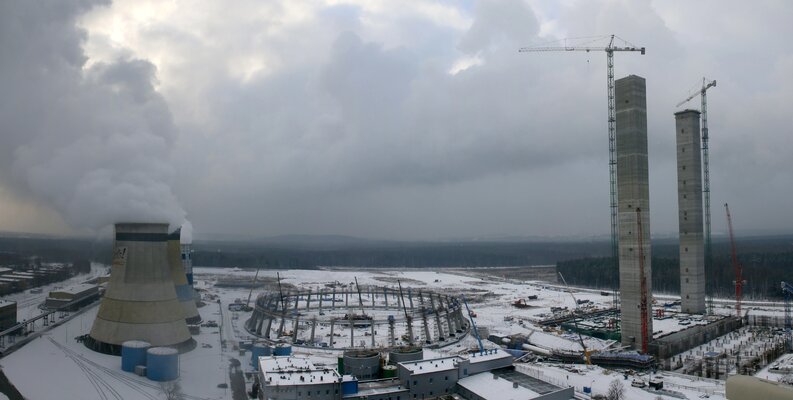

Pomimo zimy, roboty na budowie bloku 910 MW, który powstaje w Elektrowni Jaworzno III, przebiegają bez zakłóceń. Kolejne etapy projektu realizowane są zgodnie z harmonogramem.
Obydwa pylony budowle pełniące funkcje komunikacyjne osiągnęły już swoją ostateczna wysokość – 138 metrów. Obecnie wewnątrz wykonywane są stropy międzypiętrowe i montowane są schody. Wykonano także części podziemnej ścian nawy elektrycznej na głębokości od -7,50 m do -0,8 m.
Na płycie fundamentowej budynku kotłowni trwają prace związane z realizacją cokołów pod nośną konstrukcję stalową tego obiektu. Trwa deskowanie i zbrojenie ścian oraz słupów części podziemnej budynku maszynowni. Na samo betonowanie fundamentów obu budynków zużytych zostało ponad 5,3 tys. ton stali i wylano 38,5 m sześć. betonu. Latem ubiegłego roku przygotowany został teren pod budynki – w gruncie zostały osadzone pale stałe.
Trwają także prace przy realizacji chłodni kominowej. Zakończono montaż prefabrykowanych słupów i belek wieńca płaszcza chłodni wraz z zabetonowaniem węzłów pomiędzy belkami. Obecnie montowana jest specjalistyczna konstrukcja podestów pod deskowanie płaszcza chłodni, które rozpocznie się niebawem. Chłodnia kominowa jaworznickiego bloku osiągnie wysokość aż 180 m. Średnica wykopu pod jej fundamenty wyniosła ponad 150 m. W najgłębszym miejscu, gdzie zlokalizowany będzie kanał wody ciepłej, wykop osiągnął głębokość 9 m. Będzie to największa chłodnia kominowa w TAURON Wytwarzanie.
Wykonanie tych prac zgodnie z przyjętym harmonogramem umożliwi terminowe rozpoczęcie montażu konstrukcji stalowej budynków, które planowane jest na kwiecień 2016 r.
O inwestycji:
Budowa bloku węglowego o mocy 910 MW w Elektrowni Jaworzno III to największa inwestycja Grupy TAURON. Blok ma zostać przekazany do eksploatacji w 2019 r.
Inwestycja obejmuje budowę bloku energetycznego w oparciu o kocioł pyłowy, opalany węglem kamiennym z niskoemisyjną komorą spalania, przepływowy, na nadkrytyczne parametry pary oraz kondensacyjną turbinę parową sprzęgniętą z generatorem wytwarzającym energię elektryczną. Blok będzie podłączony do nowej rozdzielni 400 kV wyprowadzającej energię elektryczną do Krajowego Systemu Elektroenergetycznego. Umowa z Polskimi Sieciami Elektroenergetycznymi na wyprowadzenie mocy i przyłączenie bloku do rozdzielni 400 kV stacji Byczyna została zawarta. 17 kwietnia 2014 r. podpisany został kontrakt z głównym wykonawcą bloku konsorcjum Rafako – Mostostal, 14 listopada tego roku plac budowy został przekazany głównemu wykonawcy. Z początkiem marca 2015 r. rozpoczęto prace ziemne.
Podstawowe parametry bloku:
paliwo podstawowe: węgiel kamienny
moc bloku brutto: 910 MWe
sprawność bloku netto: 45,9 %
temperatura pary świeżej: 600 °C
temperatura pary wtórnej: 610 °C
ciśnienie pary świeżej: 27,5 MPa
wyprowadzenie mocy na napięcie: 400 kV
Efekt ekologiczny:
(porównanie emisji na MWh starych bloków 120MW i bloku 910MW):
stare bloki 120 MW nowy blok 910 MW redukcja na MWh
Pył 0,22 kg 0,02 kg - 91%
SO2 6,40 kg 0,4 kg - 95%
NOx 2,23 kg 0,4 kg - 82%
CO2 950 kg 692 kg - 28%
Kalendarium:
III kwartał 2011 r. – uzyskanie decyzji o pozwoleniu na budowę
II kwartał 2012 r. – podpisanie umowy przyłączeniowej z PSE
I kwartał 2013 r. – wybór głównego wykonawcy
II kwartał 2014 r.– podpisanie umowy z głównym wykonawcą
IV kwartał .2014 r. – przekazanie placu budowy głównemu wykonawcy
I kwartał 2015 r. – zatwierdzenie Projektu podstawowego bloku
I kwartał 2015 r. – rozpoczęcie prac ziemnych
Kamienie milowe projektu:
III kwartał 2018 r. – pierwsze rozpalenie kotła
IV kwartał 2018 r. – synchronizacja bloku z krajową siecią elektroenergetyczną
I kwartał 2019 r. – rozpoczęcie ruchu próbnego
I kwartał 2019 r. – przekazanie bloku do eksploatacji
II kwartał 2019 r. – rozpoczęcie eksploatacji komercyjnej
